三重県の住宅における駐車場の土間コンクリート工事のイメージ(2台分の駐車スペース)

三重県津市を拠点に、三重県内全域で外構・エクステリア工事を手がけるアトラディックです。駐車場の土間コンクリート費用は、2台分(約30㎡)で20〜40万円程度、1㎡あたり8,000〜13,000円程度(2026年時点・三重県の目安)です。1台分(約15㎡)なら12〜20万円程度、3台分(約45㎡)なら35〜60万円程度が目安になります。

「砂利敷きの駐車場をコンクリートにしたい」「見積書の『土間コンクリート 30㎡ ◯◯円』は高いのか安いのか判断できない」——津市・松阪市・鈴鹿市をはじめ、三重県内でいただくご相談で特に多いテーマです。

本記事では、台数別の相場から始めて、1㎡あたりの単価が何に使われているのかを工程ごとに分解し、厚み・配筋・仕上げによる価格差、砂利やアスファルトとの比較、追加費用が出やすい条件、工期と養生期間、費用を抑えるコツ、見積書の見方までを解説します。手元の見積書の数字が「なぜその金額なのか」を説明できる状態を目指します。

駐車場のコンクリート費用はいくら?【1台・2台・3台・4台別の相場】

駐車場の土間コンクリート費用は2台分・約30㎡で20〜40万円程度、1㎡あたり8,000〜13,000円程度が目安です。

金額は「面積×単価」で決まるため、まず必要な面積を押さえるのが先決になります。

三重県の住宅の2台分土間コンクリート駐車場(刷毛引き仕上げ・伸縮目地入り)
※写真はイメージです

駐車場に必要な面積の考え方

一般的な乗用車1台分の駐車スペースは幅2.5m×奥行5.0mで12.5㎡ですが、実際にはドアを開けて乗り降りする余裕や車の前後を回れる幅が要るため、見積りでは1台あたり15㎡前後で計画するのが現実的です。ミニバンやSUVを想定するなら幅2.7m以上を見ておくと、後から「ドアが開けにくい」という不満が出にくくなります。

台数面積の目安費用の目安単価
1台分約15㎡12〜20万円程度1㎡あたり8,000〜13,000円程度
2台分約30㎡20〜40万円程度1㎡あたり8,000〜13,000円程度
3台分約45㎡35〜60万円程度1㎡あたり8,000〜13,000円程度
4台分約60㎡45〜80万円程度1㎡あたり8,000〜13,000円程度

※2026年時点・三重県の目安です。既存舗装の解体・高低差の造成・土留めが必要な場合は別途費用が加わります。

同じ2台分でも20万円と40万円の差が生まれるのは、厚み・配筋・仕上げの仕様差と、掘削量や残土処分量といった現場条件の差が積み重なるためです。この2つを押さえれば、自分の敷地がレンジのどちら寄りになるかは事前に見当がつきます。

予算別にできること

予算この予算でできること
10〜20万円1台分(約15㎡)の土間コンクリート。刷毛引き仕上げ+伸縮目地の標準仕様。既存が土・砂利で高低差の少ない条件
20〜40万円2台分(約30㎡)の土間コンクリート。三重県内でいちばんご相談の多い価格帯
40〜60万円3台分(約45㎡)、または2台分+既存アスファルトの解体・残土処分・簡単な段差処理まで含めた工事
60万円〜4台分以上の広い駐車スペース、洗い出しやスタンプコンクリートなどのデザイン仕上げ、駐車場+アプローチ+土留めを一体で計画する工事

実際の金額は、現地調査(無料)で確かめるのがいちばん確実です

070-9466-4336

お見積り・ご相談専用/電話受付 月・火・木・金 12:00〜18:00
※このダイヤルはお客様専用です。営業・セールス目的のお電話は固くお断りいたします。
当社から営業のお電話をおかけすることは一切ありません。

無料相談フォームはこちら

三重県は「面積が大きくなりやすい」——相場記事との読み方の差

当社が施工の中心としている三重県は、都市部に比べて土地の価格が手頃で、広い敷地の住宅が多い地域です。加えて車社会のため、ご家族で2〜3台、来客用も含めると4台分を確保したいというご要望が珍しくありません。津市や松阪市の郊外では、駐車場の土間コンクリートの施工面積がどうしても大きくなります。

費用は「面積×単価」で膨らむため、同じ㎡単価でも三重県では総額が上がりやすく、土地が限られる都市部では施工面積が小さいぶん総額が抑えられます。ネット上の相場記事の多くは都市部を基準に書かれているので、三重県で計画される場合は、台数と面積を自分の敷地に置き換えて読み直すことをおすすめします。駐車場以外もまとめて計画される方は、外構工事の費用相場 のガイド記事に15項目の単価つき一覧を掲載しています。

土間コンクリートの1㎡単価の内訳は?工程ごとに分解

1㎡8,000〜13,000円程度という単価は、掘削・残土処分・砕石転圧・配筋・型枠・打設仕上げ・諸経費に分解できます。

「コンクリート代がほとんどでは?」と思われがちですが、生コン材料が占める割合は㎡単価の2〜3割程度にとどまります。残りの7〜8割は、土を掘って捨て、砕石を敷いて締め固め、鉄の網を入れ、型枠を組み、水勾配を計算しながら平らに仕上げる、人と重機の手間です。以下は標準的な仕様(厚み10cm・ワイヤーメッシュ入り・刷毛引き仕上げ)で30㎡を施工する場合の内訳イメージです。

工程作業内容1㎡あたりの目安
掘削(鋤取り)仕上がり高さに合わせて地面を約20cm掘り下げる800〜1,300円程度
残土処分掘削で出た土の積み込み・運搬・処分場費用1,000〜1,800円程度
砕石敷き・転圧路盤材を10cm前後敷き、プレートやローラーで締め固める900〜1,600円程度
ワイヤーメッシュ・配筋ひび割れの拡大と不同沈下を抑える鉄網を敷設・かさ上げ500〜1,000円程度
型枠・伸縮目地外周の型枠組み、目地材の設置、水勾配の墨出し700〜1,500円程度
生コン打設・左官仕上げ生コン材料費、打設、均し、刷毛引き仕上げ、養生3,300〜4,800円程度
重機回送・諸経費重機の運搬、現場管理費、産廃処理の事務費など800〜1,000円程度
合計——8,000〜13,000円程度

※2026年時点・三重県の目安です。数量が小さい工事ほど、重機回送などの固定費が面積で割り切れず、㎡単価は上振れします。

残土処分費は「見えないのに大きい」項目

内訳のなかで施主の方がいちばん意外に感じられるのが残土処分費です。30㎡を20cm掘り下げると土の量はおよそ6立方メートル、2トンダンプで数往復する規模になります。処分場までの距離が遠い現場では、この項目だけで数万円単位の差が出ます。残土処分費は近年、上昇傾向が続いている項目でもあります。

見積書に「残土処分費」「発生土処理」の記載がまったくない場合、掘った土を敷地の隅に山積みして帰る前提になっていることがあります。数量と行き先まで確認しておくと安心です。

資材価格の動向——コンクリート関連は上がり続けている

費用の話をするうえで、正直にお伝えしておきたいことがあります。ここ数年、さまざまな要因で外構資材の価格上昇が続いており、施工の現場でとりわけ実感するのがコンクリート関連です。資材によっては、数ヶ月のあいだに仕入れ価格が倍近くまで上がった例もありました。

加えて2026年6月には、大手エクステリアメーカーから製品価格を約20%引き上げるという通知が届いています。これはカーポートやフェンスといった既製品の話で土間コンクリートの単価とは別ですが、駐車場をカーポートとセットで検討されている方には無関係ではありません。「相場を調べて、しばらく寝かせてから動く」という進め方が、いまは以前ほど有利に働かない時期だと当社は見ています(2026年8月執筆時点)。

厚み・配筋・仕上げで費用はどう変わる?

乗用車の駐車場はコンクリート厚10cm程度+ワイヤーメッシュが標準で、厚み・配筋・仕上げの選択で単価が上下します。

この3つは、削ってよい部分と削らないほうがよい部分がはっきり分かれます。

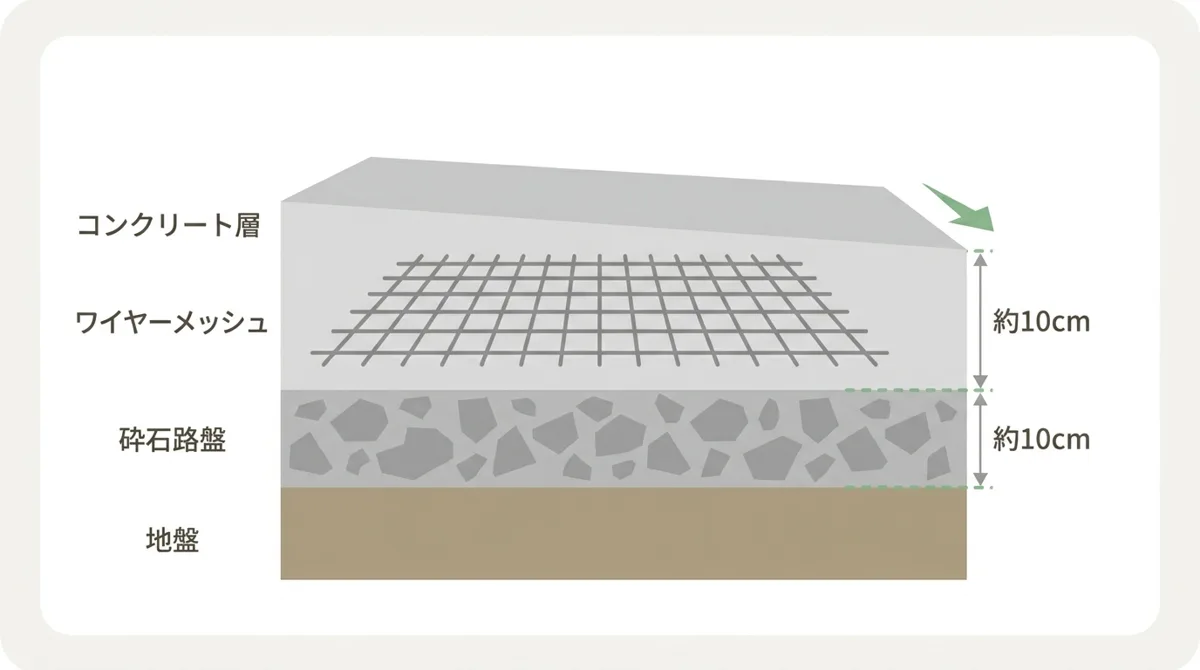

駐車場の土間コンクリートの断面構造(砕石路盤・ワイヤーメッシュ・厚み10cm・水勾配)の図解
※図はイメージです

厚みの目安——駐車場で削ってはいけない部分

厚み想定する使い方単価への影響
8cm前後人・自転車が通るアプローチ、物置の下など車が乗らない場所単価帯の下限寄り
10cm程度+ワイヤーメッシュ一般的な乗用車の駐車場(標準仕様)単価帯の中心
15cm程度+鉄筋1BOX・業務用車両・重量物の乗り入れがある駐車場単価帯の上限寄り。規模により上限を超える場合あり

厚みを2cm削れば生コンの量も残土量も減るため、その分は確かに安くなります。ただし駐車場は、車のタイヤという「点に近い荷重」が同じ場所に繰り返しかかる場所です。厚みや路盤が不足していると、数年後にタイヤの通り道に沿ってひび割れが入り、そこから水が入って割れが広がります。駐車場の広さやコンクリートの厚みは後からの変更に解体費用がかさむ部分なので、節約の対象としてはおすすめしにくい項目です。

ワイヤーメッシュと鉄筋の違い

ワイヤーメッシュは直径6mm前後の鉄線を格子状に組んだ網で、住宅の駐車場では標準的に使われます。ひび割れをなくすためのものではなく、「割れたときに段差やズレを起こさせない」ためのものだと考えるのが正確です。重量車が乗り入れる場合や地盤が軟らかい場合は、D10などの異形鉄筋を組む仕様に上げます。

なお、ワイヤーメッシュは地面に直置きしても効果が出ず、スペーサーで浮かせてコンクリート厚の中央付近に位置させる必要があります。守られているかは打設前の現場を見ないと分からないため、工程写真を残す業者かどうかが判断材料になります。

仕上げ方法による価格差

仕上げ特徴1㎡あたりの目安
刷毛引き仕上げほうき目をつけて滑りにくくする。駐車場の標準8,000〜11,000円程度
金ゴテ仕上げ平滑で見た目が整う。雨天時は滑りやすく、屋内・屋根下向き9,000〜12,000円程度
目地・スリット入り(砂利・タマリュウ・伸縮目地)ひび割れを分散させつつ意匠のアクセントになる10,000〜13,000円程度
デザイン仕上げ(洗い出し・スタンプコンクリート)意匠性重視。上記の標準的な単価帯とは別枠15,000円程度〜

※2026年時点・三重県の目安です。面積・パターン・色数により変動します。

三重県の場合、駐車場は刷毛引き仕上げが基本と考えて差し支えありません。雨の多い地域で金ゴテのつるつるした面を屋外に出すと、雨天時の乗り降りで滑りやすくなります。見た目に変化を出したい場合は、仕上げそのものを変えるより、目地の入れ方で表情をつけるほうが費用対効果が高い方法です。

目地と水勾配は「デザイン」ではなく「機能」

伸縮目地は、コンクリートが乾燥収縮するときのひび割れを、あらかじめ決めた線に集めるための仕掛けです。おおむね3m四方を超えない間隔で入れるのが一般的で、車の停め位置に合わせて割り付けると見た目にもきれいに納まります。目地に化粧砂利やタマリュウを入れれば、コンクリートの面積が減って費用も少し下がり、表情も出ます。

もうひとつ大切なのが水勾配です。土間コンクリートは水を通さないため、2%前後(1mあたり2cm)の傾きをつけて道路側や排水桝へ水を流す計画を立てます。三重県は雨量が多く、勾配の取り方が甘いと駐車場の中央に水たまりができ、冬場は凍結の原因にもなります。海外の複数の気候帯で施工に携わってきた経験から言えるのは、水の逃がし方は「施工した日の見た目」ではなく「5年後にどうなっているか」で評価すべき部分だということです。打ち合わせの段階で「水はどちらへ流れますか」と一言確認しておく価値があります。

駐車場は砂利とコンクリートどっちが安い?舗装材別の費用比較

土間コンクリートの1㎡単価は砂利敷きの2〜4倍程度で、初期費用は砂利、手入れの手軽さはコンクリートが有利です。

初期費用を最優先するなら砂利敷き、日々の手入れと使い勝手を優先するなら土間コンクリート、という整理になります。

舗装材1㎡あたりの目安特徴
土間コンクリート8,000〜13,000円程度耐久性が高く手入れが最小。初期費用は高め。部分補修がやや不得意
砂利敷き+防草シート2,000〜5,000円程度初期費用が最も安い。数年ごとの補充、飛散・偏り、歩きにくさが続く
アスファルト舗装5,000〜9,000円程度広い面積ほど有利。住宅規模の小面積では機械の搬入費が乗り割高になりやすい
インターロッキング・平板10,000〜20,000円程度意匠性が高く部分的な差し替えがしやすい。目地から雑草が出ることがある
人工芝(下地工事込み)5,000〜9,000円程度駐車部分には不向き。駐車場まわりの余白に向く

※2026年時点・三重県の目安です。既存舗装の解体費は含みません。

10年で見ると印象が変わる

30㎡で比べると、砂利敷き+防草シートは6〜15万円程度、土間コンクリートは20〜40万円程度で、初期費用の差は10〜25万円ほどです。ただし砂利は車の出入りで少しずつ道路へ流れ出し、タイヤの通り道がへこんでいくため、数年ごとに補充と均しが必要です。防草シートも紫外線で劣化し、10年前後で敷き直しの時期が来ます。

一方、土間コンクリートは適切な厚みと路盤で施工されていれば、住宅の駐車場として20年以上使われている例が一般的です。ひび割れは経年とともに入りますが、目地で分散させていれば機能上の支障になりにくく、洗車も掃除も楽になります。「初期費用の差」ではなく「10年間の合計」で比べると、両者の距離は見た目ほど大きくありません。

使い分けが現実的——轍(わだち)打ちという選択

とはいえ、駐車スペース全面をコンクリートにする必要があるとは限りません。タイヤが乗る2本の帯だけをコンクリートにして、その間と両脇を砂利や芝にする「轍打ち」は、コンクリート面積を3〜5割減らせる現実的な方法です。見た目にもリズムが生まれ、雨水が浸透する面が残る利点もあります。

ただし轍打ちは、駐車位置がある程度固定されることが前提です。来客用に停める向きを変えることが多いご家庭では、全面コンクリートのほうがストレスが少なくなります。砂利部分の雑草対策は 雑草対策に強い庭づくり の記事で防草シートの選び方とあわせて解説しています。

見積りが高くなるのはどんなとき?追加費用が出やすい6つのケース

既存舗装の解体・高低差の造成・残土処分量・搬入経路の狭さ・面積の小ささが、㎡単価を上振れさせる主な要因です。

いずれも、現地調査の段階で把握できるものばかりです。

当社では、こうした条件を現地調査の段階で確認し、概算見積の時点でお伝えするようにしています。「あとから増える」を防ぐことが、結果としていちばんの節約になるからです。実際の駐車場まわりの仕上がりは 施工イメージのページ でご覧いただけます。

工事の流れと工期は?車を停められるまで何日かかる?

30㎡程度の駐車場なら着工から4〜7日、養生を含めて車を乗り入れられるまで1〜2週間程度が目安です。

作業日数そのものより、打設後の養生期間をどう確保するかが計画の要点になります。

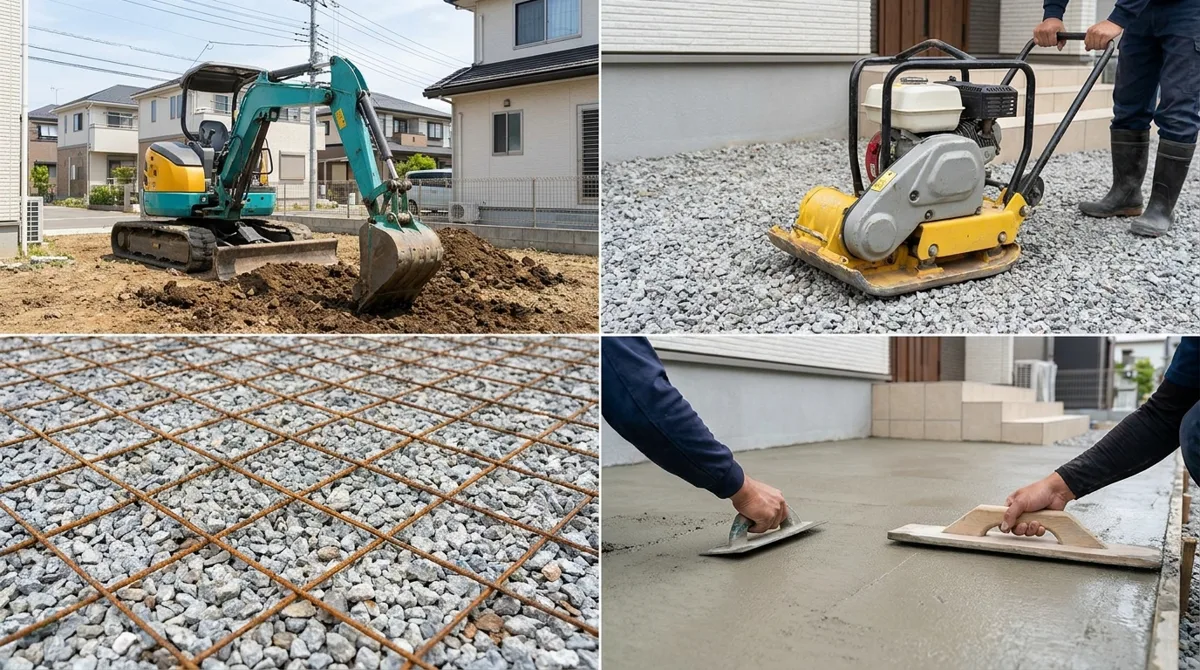

駐車場の土間コンクリート工事の工程(掘削・砕石転圧・配筋・打設・仕上げ)
※写真はイメージです

養生期間を甘く見ないほうがよい理由

表面が乾いて歩けるようになるのは打設の翌日ごろですが、その時点で強度はまだ十分ではありません。車の乗り入れは、夏場でおおむね1週間前後、気温の低い冬場は10日〜2週間程度あけるのが安全です。養生中に車を乗せると、タイヤ跡が残る、表面がめくれる、後々のひび割れの起点になる、といった形で仕上がりに影響します。

そのため「工事期間中に車をどこに停めるか」を先に決めておくのが実務上の要点です。近隣の月極駐車場を1か月だけ借りるなど、代替の駐車場所を確保してから日程を組むと工程に無理が出ません。どうしても車を敷地から出せない場合は、半分ずつ2回に分けて打設する方法もあります(工期は延び、目地の位置に打ち継ぎの線が入ります)。

三重県で工事時期を考えるときの目安

コンクリートは天候に左右される工事です。打設直後に強い雨が当たると表面が荒れるため、梅雨時期(6〜7月)と台風シーズン(8〜10月)は日程がずれやすくなります。真冬に気温が氷点下近くまで下がる日も、凍結を避けて打設を見送る判断をすることがあります。三重県の平野部なら、春(3〜5月)と秋(10〜11月)が比較的段取りしやすい時期です。新築のお引き渡しに合わせて進める場合の全体スケジュールは 新築外構を始めるタイミング の記事で整理しています。

駐車場のコンクリート費用を抑える6つのコツ

費用を下げる方向は「面積を絞る」「仕様を標準に戻す」「工事をまとめる」「時期に余裕を持つ」の4つです。

いずれも値切り交渉より効果が安定し、仕上がりの品質を落とさずに済む方法です。

① コンクリートで仕上げる面積そのものを絞る

最も効果が大きい方法です。前述の轍打ちのほか、駐車スペースの外周や建物際など、車も人もほとんど通らない部分を砂利+防草シートにするだけでも数万円単位で変わります。「敷地全体をコンクリートで固めると管理が楽」と考えられがちですが、水はけの面でも夏の照り返しの面でも、全面舗装が最善とは限りません。

② 仕上げは標準の刷毛引きで十分

デザイン仕上げは魅力的ですが、駐車場は車が停まっている時間が長く、面の大半が隠れる場所でもあります。装飾に予算を割くなら、駐車場本体は標準の刷毛引きにして、玄関アプローチや門柱など毎日目に入る場所に配分するほうが満足度は上がりやすい——これは現場で何度も感じてきたことです。目地に化粧砂利を入れるだけでも表情は出ます。

③ 他の外構工事とまとめて依頼する

重機の回送費、残土処分の運搬、現場管理費といった固定費は、工事をまとめるほど1件あたりの負担が軽くなります。特にカーポートと土間コンクリートは、同時に施工すると柱の位置に合わせて目地とワイヤーメッシュを割り付けられるため、仕上がりと強度の両面で合理的です。土間を先に打ってから後でカーポートを建てると、柱の位置だけコンクリートを壊すはつり工事(1本5,000〜20,000円程度)と補修跡が発生します。台数別の価格や土間コン込みの総額は カーポート設置費用の相場 の記事にまとめています。

④ 相見積もりは「同じ数量・同じ範囲」でそろえて比べる

複数社から見積りを取ること自体は健全です。ただし、面積・厚み・配筋の種類・残土処分の有無・既存舗装解体の有無がそろっていなければ、総額の比較には意味がありません。安い見積りの理由が「厚みが8cm」「残土処分が未計上」だったというのは、実際に起こることです。

ここで業界の実情をひとつお伝えします。カーポートやフェンスといった既製品は、業者ごとにメーカーとの取引関係が違うため、同じ商品でも仕入れの割引率に差が出ます。「この業者はこのメーカーが安い」ということが実際にあるため、製品が決まっているなら型番を伝えて複数社に当たると価格差が見えます。一方、土間コンクリートは既製品ではなく、材料と職人の手間で成り立つ工事です。ここで大きな価格差が出るとすれば、仕入れの巧拙ではなく数量の見積り精度と段取りの差、あるいは仕様そのものの差だと考えるのが自然です。土間コンの見積りは「割引率」ではなく「数量と仕様」で比べてください。

⑤ 残土の行き先と処分量を確認する

残土処分は金額が大きく、かつ施主から見えにくい項目です。「◯㎥ × ◯円」と数量と単価で書かれているか、敷地内での流用が可能かを確認すると無駄が見つかることがあります。庭に高さを出したい花壇の計画があれば、掘った土をそこへ回して処分量を減らせる場合もあります。

⑥ 段階施工と支払い方法を組み合わせる

予算の都合で全面施工が難しい場合は、「まず車を停める2台分だけコンクリート、残りは砂利で数年しのぐ」という段階施工も選べます。この場合も、将来の打設を見越して高さの基準と排水の経路を決めておくと二度手間が減ります。工事費そのものを下げるのではなく、支払いの時期を分散させる考え方もあります。ローン・分割・支払いのタイミングは 外構工事の支払い方法 の記事で整理しています。

「うちの駐車場だと何㎡・いくら?」概算だけでもお答えします

070-9466-4336

お見積り・ご相談専用/電話受付 月・火・木・金 12:00〜18:00
※このダイヤルはお客様専用です。営業・セールス目的のお電話は固くお断りいたします。
当社から営業のお電話をおかけすることは一切ありません。

無料相談フォームはこちら

駐車場の土間コンクリートはDIYできる?

材料費だけなら1㎡3,000円程度から可能ですが、勾配・強度・仕上げの難易度が高く、駐車場では業者施工が現実的です。

生コンを工場から直接手配し、砕石とワイヤーメッシュを自分で買えば、材料の合計は面積によっては数万円台に収まります。「費用が3分の1程度」という記述は、材料費という意味ではそのとおりです。

難しいのはその先です。土間コンクリートには、①掘削と残土の処分、②路盤の締め固め、③水勾配の設定、④生コンが固まり始める前に均して仕上げる——という4つの関門があります。特に④は時間との勝負で、30㎡分の生コンは打設開始から仕上げ完了まで数時間で処理する必要があり、人手もトンボ・コテ・プレートといった道具も要ります。均しが間に合わなければ、そのまま凸凹が固定されます。

路盤の転圧が不十分なまま打設すれば数年後に沈下してひび割れが入り、水勾配を取り違えれば水が家側に流れて基礎まわりに溜まります。やり直しには解体費用がかかるため、結果として業者施工より高くつくことがあります。DIYなら、物置の下や花壇の縁など車が乗らない小面積から試すのが現実的です。

見積書のどこを見る?チェックポイント5つ

数量(㎡)・厚み・配筋の種類・残土処分の有無・諸経費の5点がそろって書かれているかが、見積書の信頼度を分けます。

内訳が丁寧に分かれている見積書は、それ自体が「工事内容を業者が正確に把握している証拠」でもあります。金額を比べる前に、まず内訳の解像度を比べてみてください。

対応エリア

三重県全域(北勢/中勢/伊勢志摩/伊賀/東紀州エリア)を中心に、愛知・岐阜・滋賀・京都・奈良・和歌山・大阪も対応可能です(要相談)。津市・松阪市・鈴鹿市・四日市市・伊勢市・桑名市など、現地調査・ご相談・概算見積まで無料で対応いたします。

よくある質問

駐車場のコンクリート工事について、三重県内でのご相談で特に多い質問を5つまとめました(2026年時点の目安)。

駐車場のコンクリートは1台分でいくらですか?

1台分(約15㎡)の土間コンクリートで12〜20万円程度(2026年時点・三重県の目安)です。1㎡あたり8,000〜13,000円程度という単価に面積を掛けた金額が基本になります。ただし1台分だけの小さな工事は、重機の回送費や生コンの最低出荷数量といった固定費が面積で割り切れないため、㎡単価では割高になりやすい点にご注意ください。

駐車場の土間コンクリートの厚みは何cm必要ですか?

一般的な乗用車が乗り入れる駐車場では、コンクリート厚10cm程度にワイヤーメッシュを入れる仕様が標準です。人や自転車が通るだけのアプローチは8cm前後でも成立しますが、駐車場で厚みを削ると、タイヤの荷重が集中する部分からひび割れが進みやすくなります。1BOXや業務用の大型車が乗り入れる場合は、15cm程度に厚みを増して鉄筋を入れる仕様を検討します。

駐車場のコンクリートを安くする方法はありますか?

最も効果が大きいのは、コンクリートで仕上げる面積そのものを絞ることです。タイヤが乗る部分だけをコンクリートにして残りを砂利+防草シートにする「轍打ち」なら、コンクリート面積を3〜5割減らせます。ほかに、仕上げを標準の刷毛引きにする、他の外構工事とまとめて発注して重機・残土処分・諸経費を共通化する方法があります。厚みや配筋を削る節約は、後年のひび割れにつながりやすいためおすすめしていません。

土間コンクリートは打ってからどれくらいで車を停められますか?

打設から車の乗り入れまで、夏場でおおむね1週間前後、冬場は10日〜2週間程度を見ておくと安心です。表面が乾いて歩けるようになっても、コンクリートは内部の強度がまだ出ていません。養生期間中に車を乗せると、タイヤ跡が残ったり、後々のひび割れにつながったりします。工事期間中の駐車場所を先に確保しておくと、日程に余裕を持って進められます。

駐車場は砂利とコンクリートのどちらがいいですか?

初期費用を最優先するなら砂利敷き、日々の手入れと使い勝手を優先するなら土間コンクリートです。土間コンクリートの1㎡単価は砂利敷きの2〜4倍程度ですが、砂利は数年ごとの補充、車の出入りでの飛散・偏り、ベビーカーや車椅子の押しにくさといった手間が続きます。駐車場として毎日使う部分はコンクリート、使用頻度の低い部分は砂利、という使い分けが現実的です。

【まとめ】駐車場のコンクリート費用は「面積×単価」で見当がつく

駐車場の土間コンクリート費用は、必要な面積に1㎡8,000〜13,000円程度を掛ければおおよその見当がつきます。

要点をあらためて整理します。

実際の金額は、敷地の形状・道路との高低差・既存舗装の有無・前面道路の幅によって変わります。相場を知ったうえで現地の条件を確かめる——この順番で進めれば、予算オーバーも過剰な仕様も避けやすくなります。アトラディックでは三重県全域で、現地調査・概算見積まで無料で承っています。「うちの駐車場だといくらになるか」を、お気軽にご相談ください。

関連記事

監修:株式会社アトラディック 代表取締役 木高 雅美(三重県津市)。代表施工者は米国ハワイ州で外構施工会社を設立・運営し、ハワイ8年・韓国3年の海外施工歴11年。三重県全域で外構・エクステリア工事を専門に手がけています。

※本記事の価格・施工内容は2026年8月時点の調査にもとづく一般的な目安です。価格は現場条件で変動します。最新の正確な情報は、各メーカー公式・各自治体・専門業者にご確認ください。
